朝霞和光資源循環組合

建設工事の進捗状況

完成予想図

令和12年度に稼働予定のごみ広域処理施設の完成予想図です。

※今後、変更となる場合があります。

完成予想

事業スケジュール

本事業のスケジュールは、下表のとおりです。

※ 今後の事業の進捗状況等により、変更となる場合があります。

現場全景写真

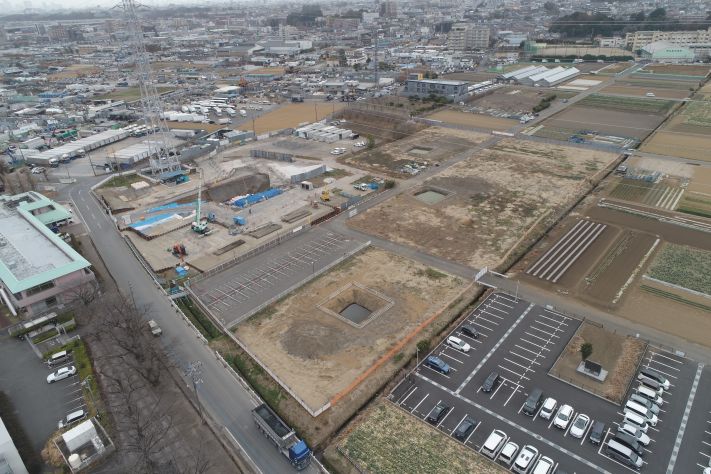

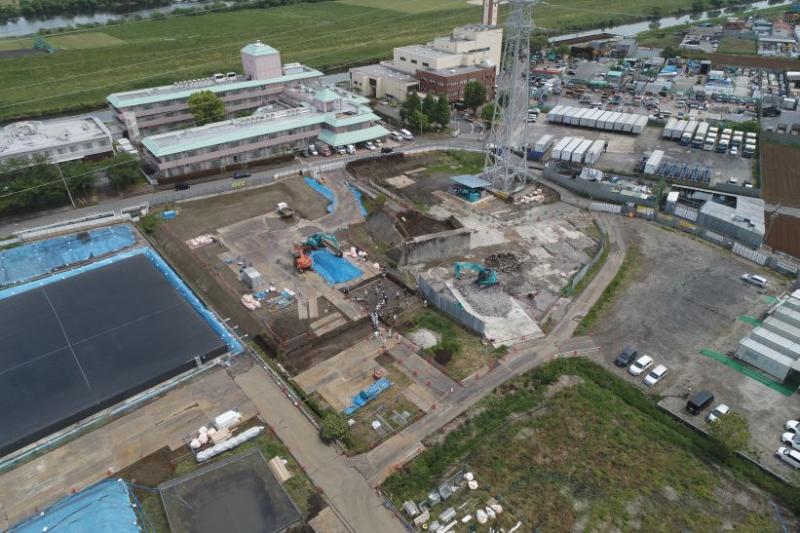

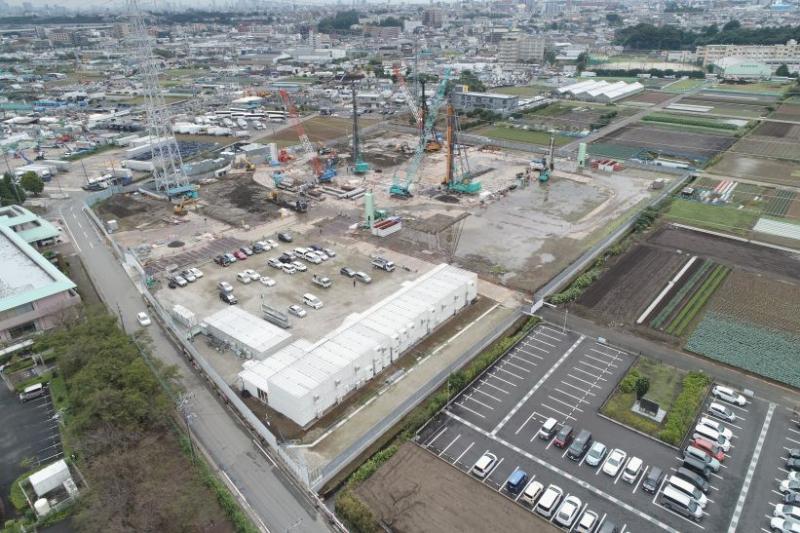

令和8年5月末時点

雨水貯留槽の埋め戻しを行っています。

工場棟スロープ部分の解体が完了し、工場棟部分の汚染土壌対策工事に着手しました。

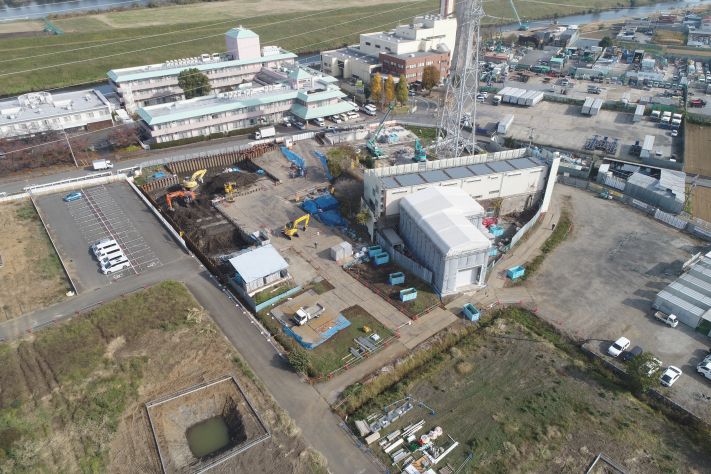

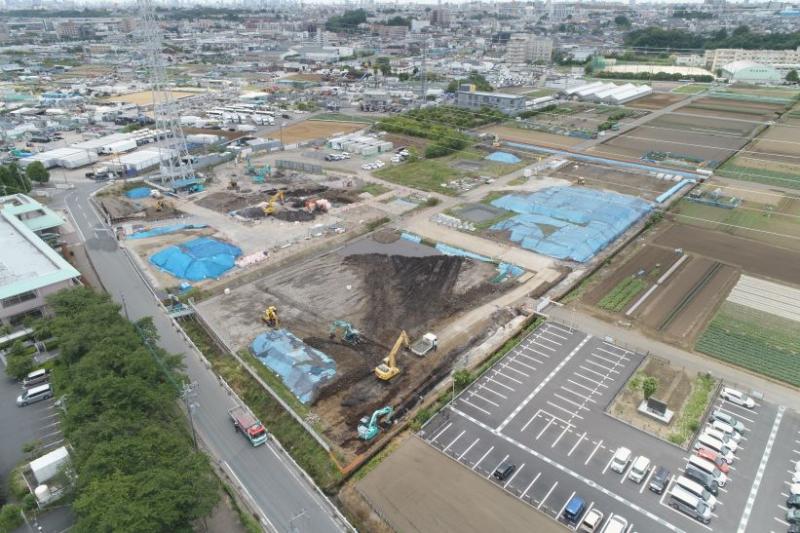

令和8年4月末時点

雨水貯留槽の設置が完了しました。

工場棟スロープ部分の解体に着手しました。

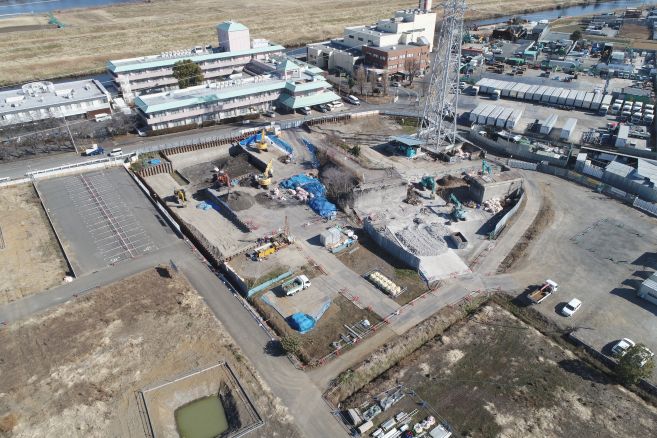

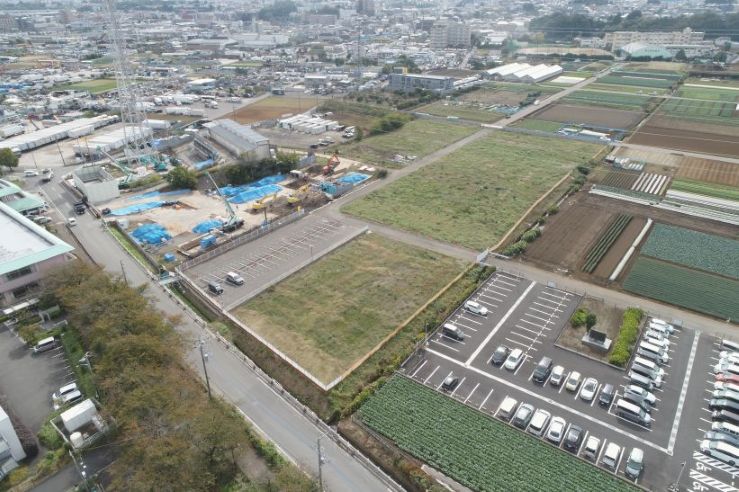

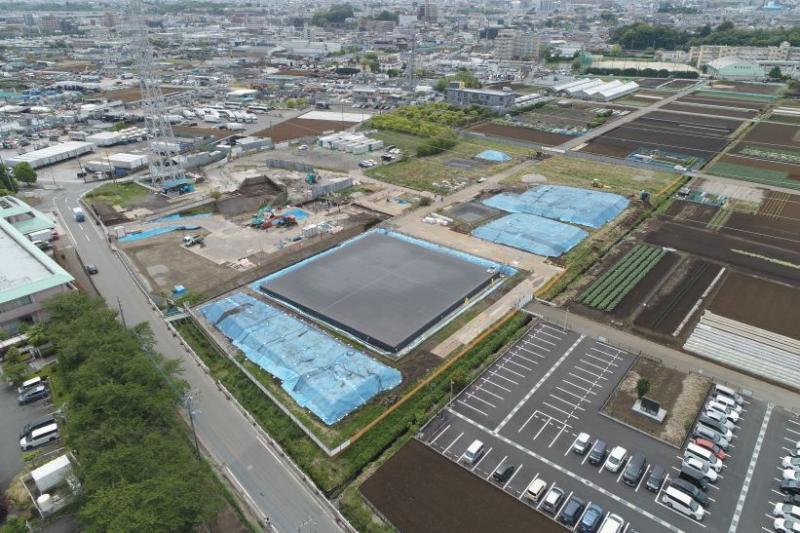

令和8年3月末時点

雨水貯留槽を設置するための掘削を開始しています。

敷地北側の汚染土壌対策工事は完了しました。

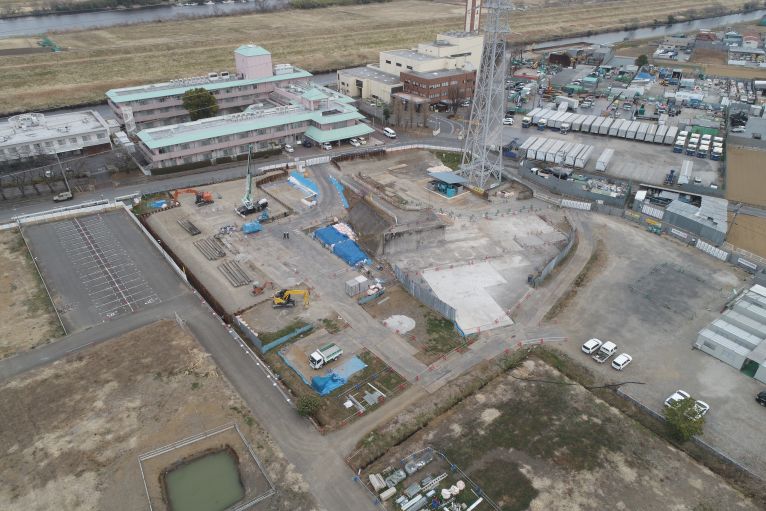

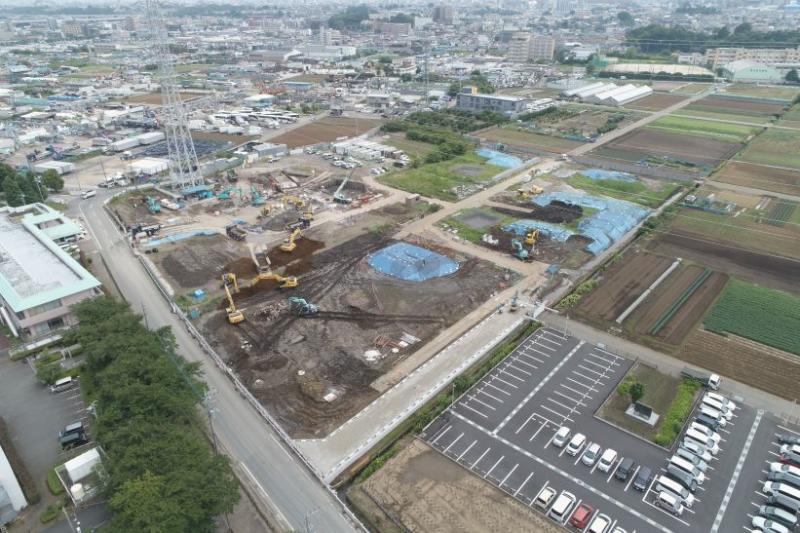

令和8年2月末時点

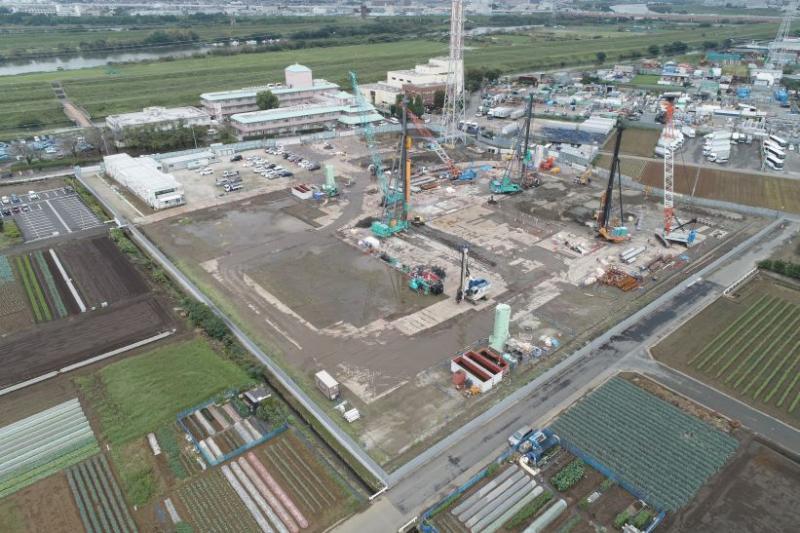

汚染土壌掘削時に圧入したシートパイル(鋼矢板)を引抜しています。

工場棟上屋部分の解体は、ごみピット部も含め完了しました。残すはスロープ部分のみです。

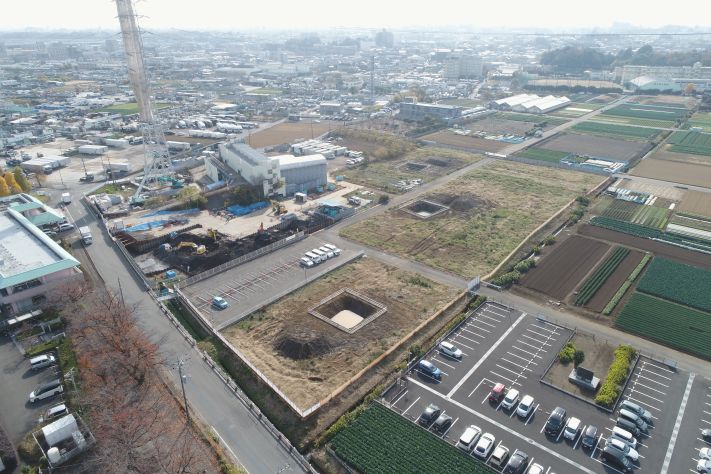

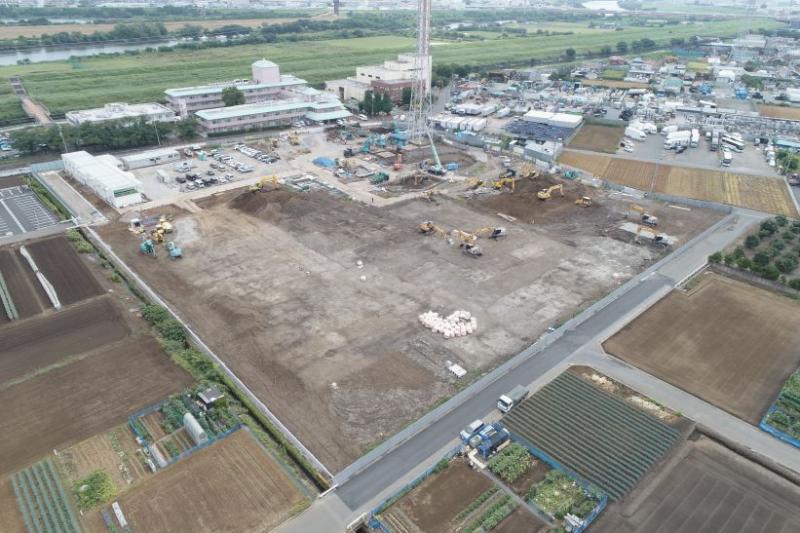

令和8年1月末時点

引き続き汚染土壌対策工事を実施しています。一部区画は土壌の入替えが完了しています。

工場棟上屋部分の解体は、ごみピット部分を残すのみとなっています。

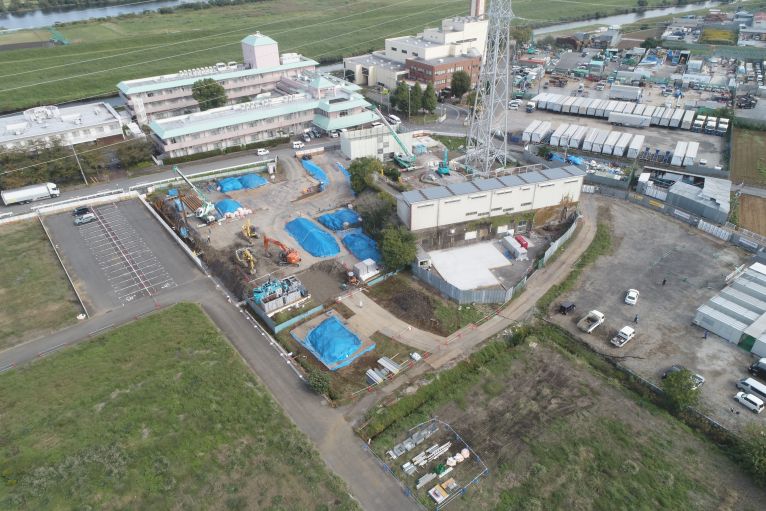

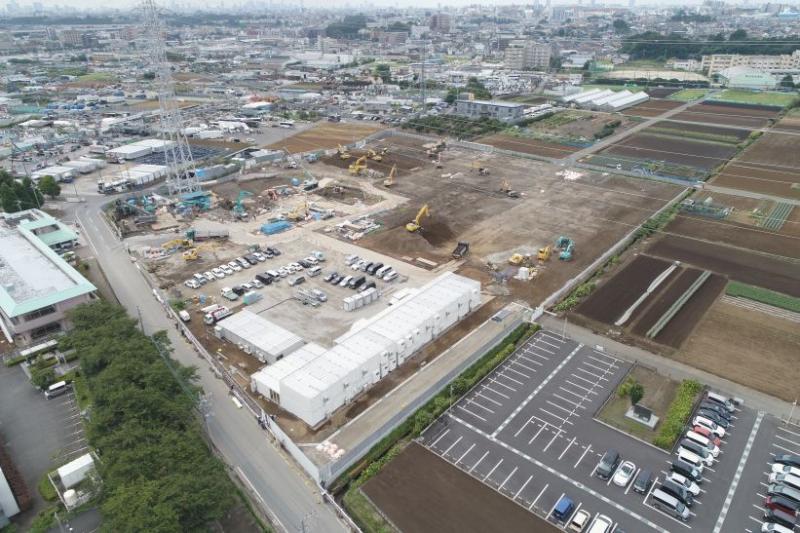

令和7年12月末時点

汚染土壌対策工事を継続して実施しています。

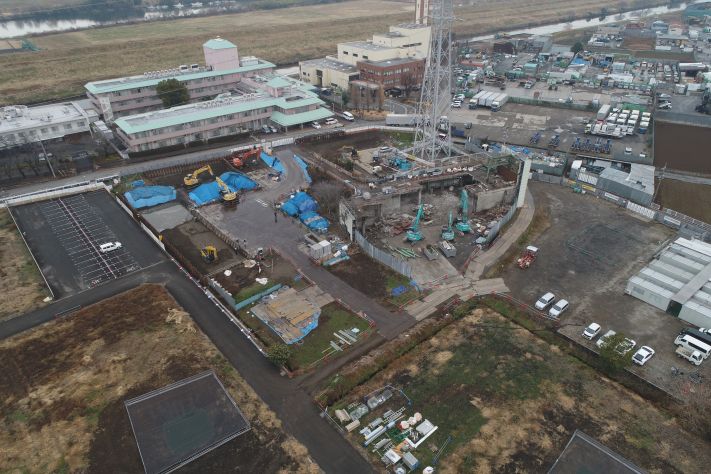

R7.12末 南西側から

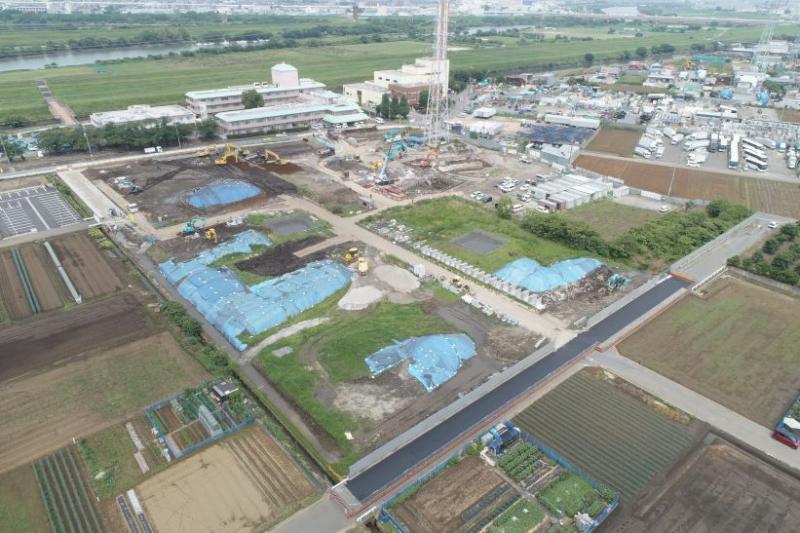

工場棟上屋2階部分の解体が完了しました。

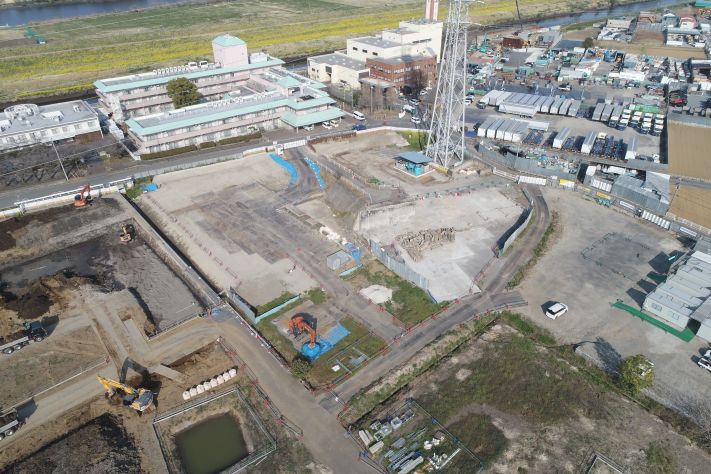

令和7年11月末時点

事務所棟上屋の解体が完了しました。また、汚染土壌対策工事(搬出・置換)を引き続き行っています。

工場棟の解体のための外部足場を設置しました。また、南側には前室を設置しました。

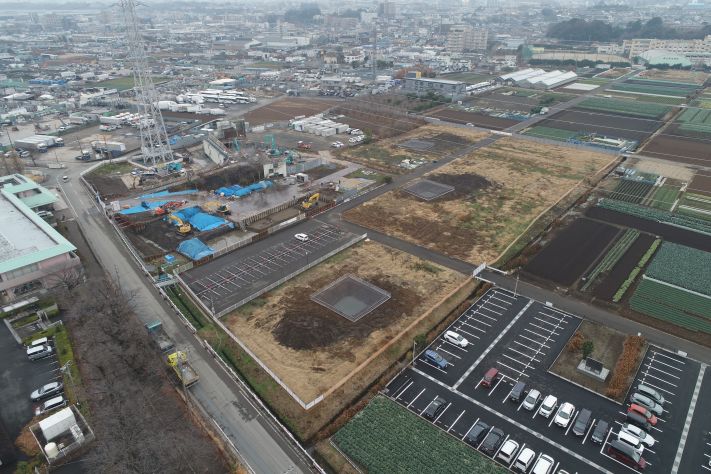

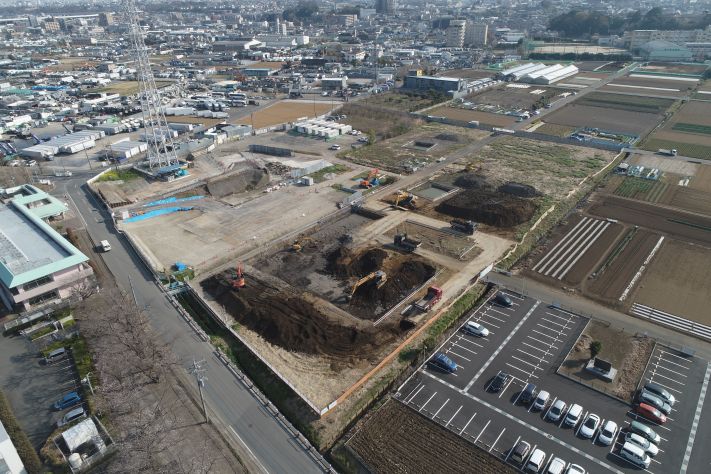

令和7年10月末時点

事業用地西側の汚染土壌対策工事を進めています。また、並行して事務所棟の解体工事を行っています。

工場棟南側ストックヤード解体後の場所に、前室を設置するための土間コンクリートを打設しました。

令和7年9月末時点

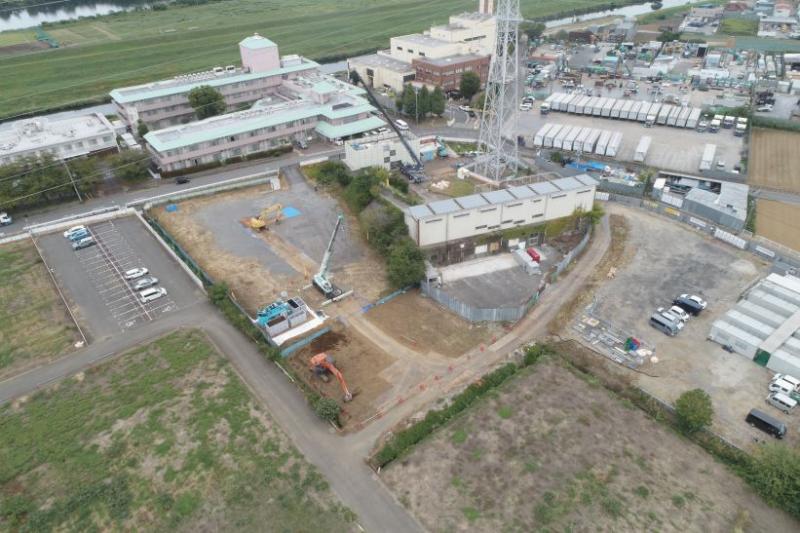

事務所棟解体のための外部足場を設置しました。また、汚染土壌対策工事の準備を行いました。

工場棟南側ストックヤードを解体し、汚染物質除去のためのクリーンルーム等を設置しました。

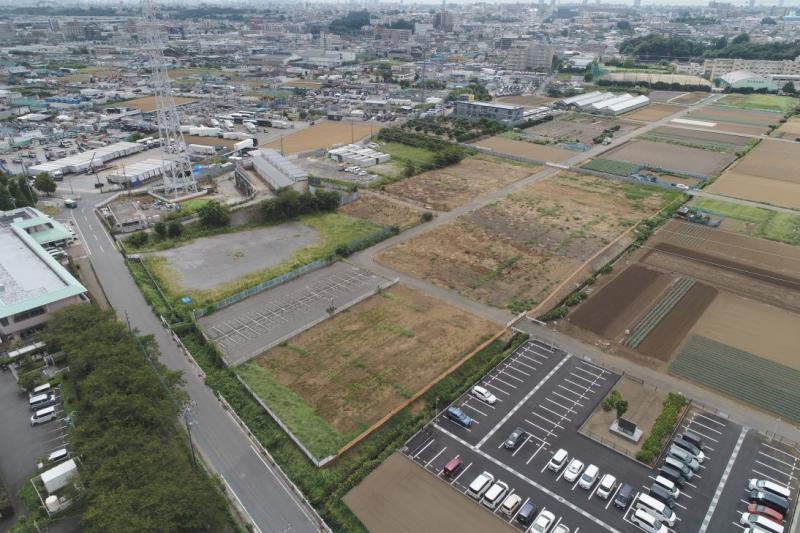

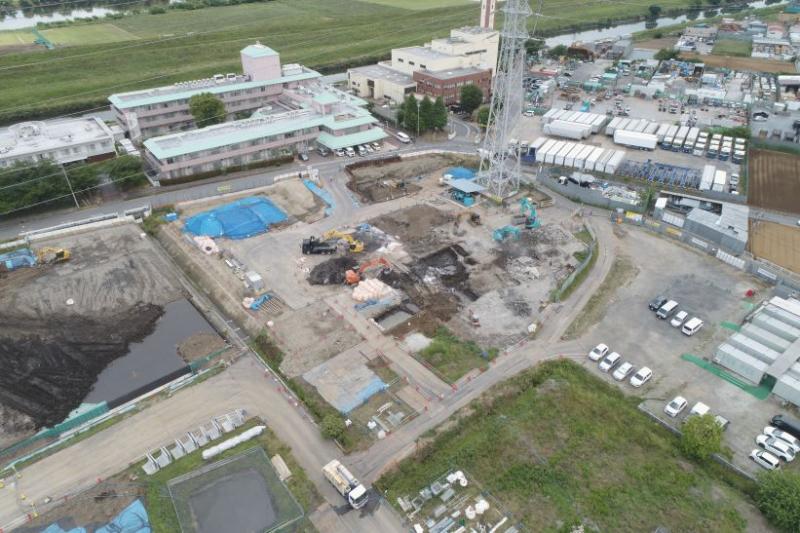

令和7年8月末時点

工場棟の一部及びリサイクル展示場上屋解体が完了しました

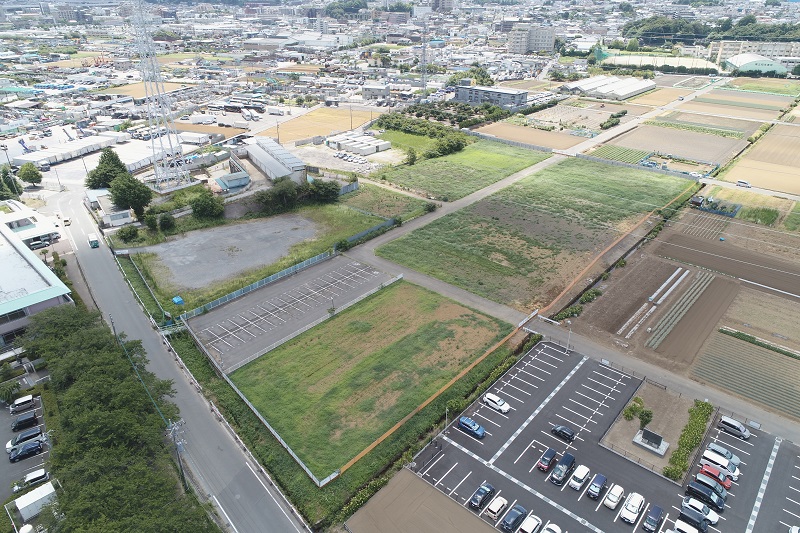

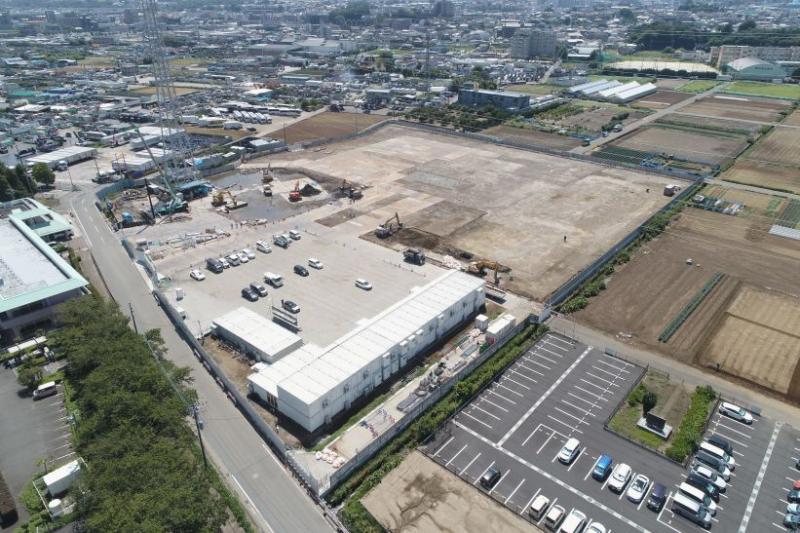

令和7年7月末時点

令和7年6月末時点

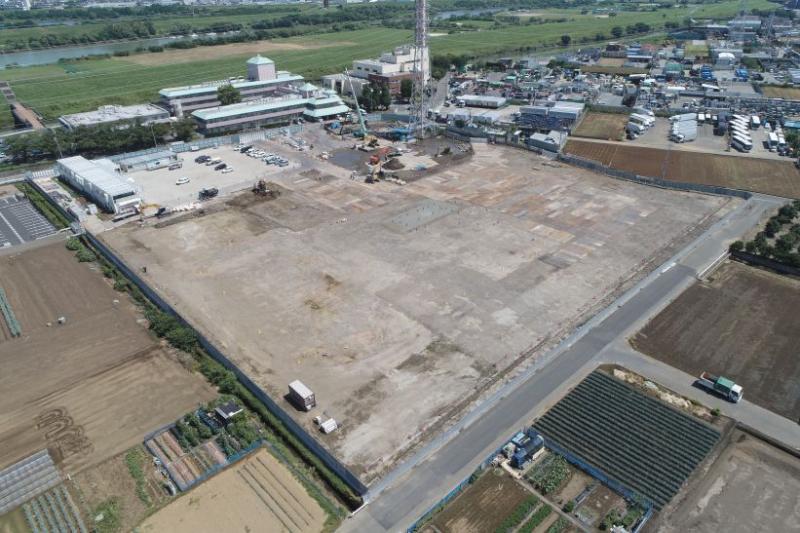

敷地北側から
